【摘要】上海市安監局經調查認定,上海軌道交通12號線金橋停車場房建工程檢修聯合庫坍塌事故是一起生產安全責任事故,對事故責任人的處理正在進行當中。

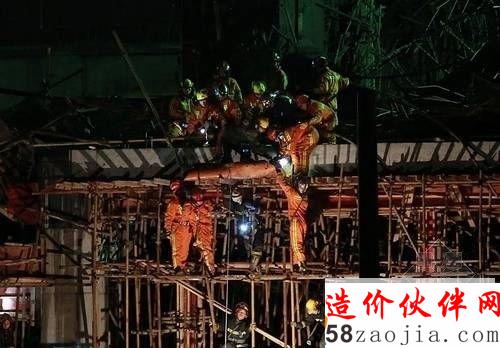

2012年12月31日23點45分左右,1名被埋人員被搜救人員救出。
模架結構存在施工搭設缺陷致模架大面積倒塌
2012年12月31日21時03分,上海軌道交通12號線金橋停車場房建工程檢修聯合庫施工過程中發生坍塌,造成5人死亡、7人重傷、10人輕傷,直接經濟損失約700余萬元。昨日,從上海市安監局獲悉,事故原因系模架結構存在施工搭設缺陷,在混凝土自重與施工載荷作用下,使模架結構產生局部失穩,最終導致坍塌。
去年12月31日中午,3臺混凝土泵車分別在東、西、北側,按照整體由遠而近、從南向北推進,且以先澆筑框架下半截柱,后澆筑上半截柱、梁及樓板的順序進行1號區混凝土澆筑;塔吊配合進行物料搬運。20時30分,塔吊司機下班離開現場。21時03分,模架大面積坍塌。
經現場勘查,該項目施工單位上海建工二建集團有限公司、監理單位上海浦橋工程建設管理有限公司、勞務分包單位上海東服建筑勞務有限公司都存在著管理不到位、責任不落實的情況。
上海市安監局經調查認定,這是一起生產安全責任事故,對事故責任人的處理正在進行當中。
事故回顧

一位目擊者稱,21點左右,事發工地正在進行混凝土澆筑施工,突然一個塔吊發生倒伏,砸向事發地點,導致腳手架倒塌。
2012年12月31日21時許,浦東金橋地區金海路金穗路附近,軌道12號線一在建停車場工地腳手架倒塌,有人員被埋。事故已造成5死17傷。
據上海安監官方微博消息,2012年12月31日21時許,地鐵12號線浦東金橋停車場檢修庫在混凝土澆筑過程中發生坍塌。事故造成5人死亡,18人受傷。搜救工作于1日凌晨1點左右結束。
“上海發布”也于今晨發布官微稱,昨晚發生的軌交12號線金橋停車場地面檢修庫房施工澆筑平臺坍塌事故,共造成5人死亡,18人受傷。目前傷者正接受治療。由市安監局牽頭的事故調查組已成立,事故原因正在進一步調查中。有關善后工作也已開始。
2013年1月1日中午,市府新聞辦發布消息糾正說,2012年12月31日21時許發生的軌交12號線在建停車場坍塌事故中的傷者為17人。此前有媒體稱18人,其中一人為事發工地工人家屬,聽聞噩耗,當場暈厥,也被送醫治療。
有媒體記者今天上午從收治傷者的七院、曙光醫院、公利醫院處獲悉,目前18名傷者的生命體征平穩,多為骨折、軟組織損傷、眼睛灼傷等,其中1名輕傷員已出院。在收治傷員最多的曙光醫院張江分院,事發后有20人被送院急救,其中4人不治身亡。曙光醫院開通綠色通道,連夜組織各科專家會診救治。市衛生局、浦東新區領導也趕到醫院,現場指揮搶救工作。經診斷,16名傷員多為骨折、軟組織損傷、眼睛灼傷等,目前生命體征平穩。其中,1名輕傷者今天上午已經出院。明天,曙光醫院將組織精兵強將為多名骨折病人手術。
另幾家收治傷者的醫院也表示,目前傷者情況穩定。
